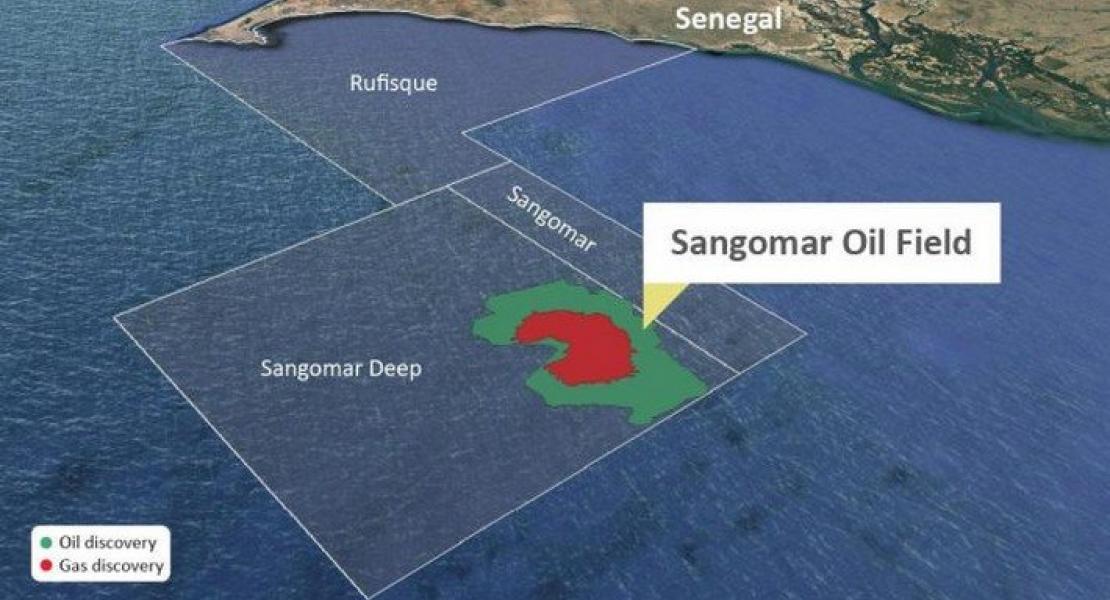

Le Sénégal devra prendre son mal en patience, avant de voir la première goutte de pétrole jaillir des puits de Sangomar forés par le groupe australien Woodside Energy. En effet, le premier baril annoncé à fin 2023 ne sera disponible que vers la fin du premier semestre 2024. Ce qui risque de remettre en cause les prévisions de croissance annoncées par l’Etat du Sénégal.
Contrairement aux premières prévisions de Woodside Energy Group Ltd, qui avait annoncé la première production de pétrole du champ Sangomar situé à 100 km au sud de Dakar à fin 2023, ce deadline a été reporté jusqu’à la fin du premier semestre, en juin 2024. En effet, suite à un examen des coûts et du calendrier, le géant australien de l'énergie a révisé son estimation des coûts et son calendrier pour le démarrage du premier développement pétrolier offshore du Sénégal en raison de l'identification des travaux de réparation nécessaires sur un flottant, la production, le stockage et le déchargement (Fpso), navire destiné à ce projet. Cependant, avec ces travaux de réparation inattendus, mais nécessaires sur le Fpso pour ce projet, le premier baril de pétrole est maintenant prévu pour la mi-2024 et le coût total du projet devrait être de 4,9 à 5,2 milliards de dollars, soit une augmentation de 7 à 13% par rapport à l’estimation précédente des coûts de 4,6 milliards de dollars. Le projet global était achevé à 88% au 30 juin 2023. De plus, la campagne d'installation sous-marine était achevée à 76%, et la portée des travaux sous-marins était achevée à 95%. D'autre part, le programme de forage de développement se poursuit avec 12 des 23 puits forés et complétés. « Nous avons pris la décision prudente de faire effectuer les travaux de réparation pendant que le Fpso reste au chantier naval de Singapour. Cela minimise l'impact sur le calendrier du projet car il est plus sûr, plus efficace et plus rentable que d'entreprendre les travaux au large du Sénégal. Cette approche garantit que nous pouvons réaliser le démarrage de la production conformément au calendrier ajusté et accélérer les opérations comme prévu. La modification du calendrier du projet n'a aucun impact sur les prévisions de production de Woodside pour 2023 », a commenté le Pdg de Woodside, Meg O'Neill. La société australienne travaille sur la phase 1 de développement du champ de Sangomar, ciblant environ 230 millions de barils de pétrole brut, depuis que le projet a été sanctionné en janvier 2020. Pour rappel, en janvier 2023, la campagne d'installation sous-marine avait progressé, l'installation du pipeline rigide étant achevée à 69%. Le programme de forage de développement s'est poursuivi avec sept des 23 puits terminés tandis que la phase de construction du Fpso s'est achevée en Chine. Ensuite, le Fpso a été transféré à Singapour pour terminer l'intégration et la pré-mise en service des topsides. Le projet était achevé à 77% à la fin du quatrième trimestre de 2022. Ce nouveau report de Woodside sur le champ de Sangomar va forcément remettre en cause les projections du Sénégal, notamment en matière de croissance économique. En effet, avec la production des hydrocarbures, la croissance du Sénégal devrait s’accélérer pour atteindre deux chiffres en 2024. Cependant, avec cette nouvelle donne la croissance hors hydrocarbure devrait s’établir aux alentours de 6%.
M. CISS
